※本稿は2026年3月時点の法令・制度に基づく一般的な情報提供であり、個別の法的助言を構成するものではない。具体的な対応にあたっては専門家への相談を推奨する。

はじめに

ベトナムで工場を建てる日系企業にとって、消防規制(PCCC)は最も「見落としやすく、取り返しがつきにくい」許認可の一つだ。

工場の建設が完了し、設備の搬入も終わり、あとは操業を開始するだけ──そのタイミングで消防検査に不合格となり、操業開始が数ヶ月遅れる。あるいは、操業中の定期検査で消防基準不適合を指摘され、操業停止命令を受ける。2024年以降、こうした事例がベトナム全土で急増している。

消防規制の正式名称は「PCCC」(Phòng cháy chữa cháy / 防火および火災処置)。日本とは管轄も基準も大きく異なる。2025年7月には新法が施行され、規制はさらに厳格化される。

第1章 ベトナムの消防は「警察」が管轄する

日本との根本的な違い

日本では消防は各市町村の消防署(消防本部)が管轄する。ベトナムでは公安省(Bộ Công an / 警察省)の管轄下にある。消防検査は警察組織の一部である消防・救難救助警察局が行う。

この違いは単なる組織の違いではない。ベトナムの消防検査は「行政指導」ではなく「法執行」の色彩が強い。検査で不合格となった場合、指導や猶予ではなく、即座に行政処分(罰金・操業停止命令)が下される可能性がある。

2024年以降の執行強化

近年、ベトナムでは大規模な火災事故が社会問題化しており、消防規制の執行が急速に厳格化している。2024年以降、工場や倉庫施設での消防法不適合による事業停止・罰金が多発している。以前は「大目に見てもらえた」レベルの不備でも、現在は厳格に処分される。

第2章 工場建設における消防の手続き ── 全体像

工場建設プロジェクトにおける消防関連の手続きは、以下の5ステップで進む。

ステップ1:消防設計の審査・承認

建設に着工する前に、消防設計図書を消防当局に提出し、審査・承認を受けなければならない。消防設計の審査承認がなければ建設許可が下りない。

審査期間の目安は1〜3ヶ月。差し戻しや修正指示が出ることもあるため、余裕を持ったスケジュールが必要だ。

ステップ2:消防設備の施工

承認された消防設計に基づき、消防設備を施工する。承認された設計と異なる施工を行った場合、竣工検査で不合格となるリスクがある。

ステップ3:消防検査(竣工検査)

建設完了後、消防当局による竣工検査を受ける。検査官が現地を訪問し、消防設計どおりに施工されているか、設備が正常に動作するかを確認する。

ステップ4:消防適合証明書の取得

検査合格後、消防適合証明書が発行される。この証明書は操業開始の前提条件であり、これがなければ工場を稼働させることはできない。

ステップ5:定期検査

操業開始後、年2回の消防監査を受ける。設備の動作確認、避難経路の確保、消防訓練の実施状況などがチェックされる。

第3章 消防設計の主な要件

建築構造の要件

  • 耐火構造:建物の用途と規模に応じた耐火等級の確保
  • 防火区画:一定面積ごとに防火壁で区画を分ける
  • 避難経路:幅員、数、最大歩行距離の基準を満たすこと
  • 非常口:設置数と配置基準の遵守

消防設備の要件

  • 自動火災報知設備:火災感知器(煙感知器・熱感知器)と警報装置の設置
  • スプリンクラー設備:一定規模以上の工場に必須。QCVN 03:2023/BCAに基づく設計
  • 消火栓設備:屋内消火栓と屋外消火栓の設置
  • 消火器:配置基準に基づく適切な設置
  • 排煙設備:機械排煙または自然排煙の確保
  • 非常照明・誘導灯:停電時の避難を確保
  • 消防用水:貯水槽の容量基準の充足

工場特有のポイント

工場には住居やオフィスとは異なる消防リスクがある:

  • 溶接・切断作業:火花や高温の飛散防止措置
  • 可燃性液体の保管:塗料、潤滑油、切削油の保管基準
  • 電気設備:大型モーターや制御盤の発熱対策
  • 原材料倉庫:保管物の火災等級に応じた防火対策

第4章 消防検査で不合格になるパターン

パターン1:設計と施工の不一致

消防設計の審査は通ったが、施工段階でコスト削減のために仕様を変更した。竣工検査でスプリンクラーの配置間隔が設計と異なることを指摘され、不合格。やり直し工事で数ヶ月の遅延と追加費用が発生する。

パターン2:避難経路の確保不足

操業開始後の定期検査で、避難経路上に資材や製品が積まれていることを指摘される。倉庫スペースが足りず通路に置いてしまう「あるある」だが、消防法違反として処分される。

パターン3:消防訓練の未実施

消防訓練の実施記録を求められたが、「忙しくて実施していない」ことが発覚。訓練計画の策定と実施が義務付けられているにもかかわらず、形骸化していた。

パターン4:設備のメンテナンス不備

スプリンクラーの検査で水が出ない、火災報知器が故障している──設備は設置時には正常でも、メンテナンスを怠ると定期検査で不合格となる。

第5章 2025年7月 ── 新法でさらに厳しくなる

消防および救助救難法2024

2024年11月29日に国会で可決された消防および救助救難法2024(Law No. 55/2024/QH15)は、2025年7月1日に施行される。2001年法を全面的に置換する大改正であり、以下の変更が予定されている:

  • 消防設計審査の対象拡大:より多くのカテゴリーのプロジェクトが審査対象に
  • 消防検査基準の厳格化:新しい技術規制基準の適用
  • 罰則の強化:違反に対する罰金額の引き上げ
  • 消防訓練の義務強化:従業員の消防訓練に関する具体的な要件の明確化

Decree 105/2025/ND-CP

新法の施行細則としてDecree 105/2025/ND-CPが同日施行される。旧Decree 136/2020を全面的に置換し、消防設計審査、消防検査、定期監査等の具体的な手続きを規定する。

第6章 工業団地に立地するメリット

工業団地に工場を建設する場合、消防面で以下のメリットがある:

  • 消防インフラの整備:消火栓ネットワーク、消防用水の供給システムが工業団地内に整備されている場合がある
  • 消防車両のアクセス:道路幅員や回転スペースが消防車両の基準を満たすように設計されている
  • 実績のある施工業者:工業団地内で多数の工場建設実績がある施工業者を紹介してもらえることがある
  • 管理委員会のサポート:消防当局との調整に管理委員会が関与してくれる場合がある

ただし、工業団地の消防インフラに依存しすぎると、自社工場内の消防設備が手薄になるリスクもある。工業団地の消防インフラは「共有」であり、個別の工場の消防義務を免除するものではない。

日本との違い ── 「日本の常識が通じない」ポイント

  1. 管轄の違い

日本は消防署(市町村)、ベトナムは公安省(警察)。ベトナムの消防検査は「法執行」の性格が強い。

  1. 検査頻度

日本は原則年1回、ベトナムは年2回。検査の頻度が高く、継続的なメンテナンスが欠かせない。

  1. 技術基準の違い

スプリンクラーの設置基準、消火栓の配置間隔、避難経路の幅員など、具体的な数値が日本と異なる。日本の基準をそのまま当てはめることはできない。

  1. 消防設計の独立審査

日本では建築確認申請に消防同意が組み込まれるが、ベトナムでは消防設計の審査が独立した手続きとして存在する。建築許可とは別に消防当局の承認を得る必要がある。

  1. 執行の厳格化傾向

日本の消防検査は比較的穏やかな「指導」が中心だが、ベトナムでは近年「処分」に傾いている。不備を指摘されたら即座に対応しなければ操業停止のリスクがある。

ここが変わった(2025〜2026年)

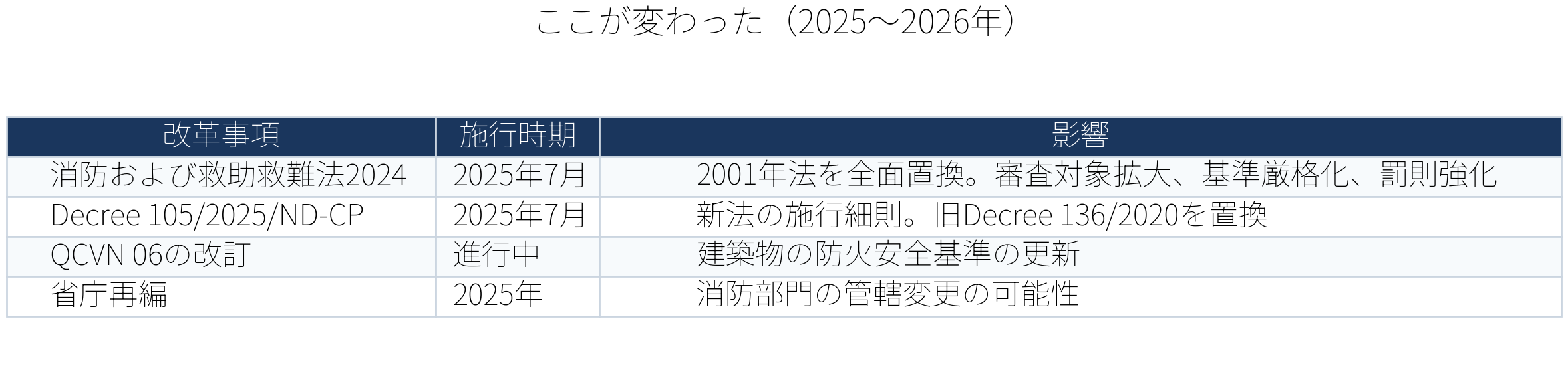

表:ここが変わった20252026年

まとめ:やっておくべきこと

  1. 消防設計の実績がある設計事務所・消防コンサルタントを早期に選定する。 消防設計は建築設計と並行して進める必要がある

  2. 消防設計の審査提出は、建設着工予定日の少なくとも3ヶ月前に行う。 差し戻しリスクを考慮して余裕のあるスケジュールを組む

  3. 消防設計と施工の一致を厳格に管理する。 コスト削減のために施工段階で仕様を変更すると、竣工検査で不合格になるリスクが高い

  4. 消防設備のメンテナンス計画を操業開始前に策定する。 年2回の定期検査に備えて、設備が常に正常に動作する状態を維持する

  5. 従業員の消防訓練計画を策定し、記録を残す。 訓練の実施が義務であり、定期検査で記録の提示を求められる

  6. 避難経路には絶対に物を置かない社内ルールを徹底する。 最もよくある違反事項であり、操業停止のリスクに直結する

  7. 2025年7月施行の新法とDecree 105/2025の内容を確認し、設計に反映する。 着工・操業開始が2025年7月以降になる場合、新基準が適用される
